一、搭建全流程六步法
步驟一:前期評估與精準設計(核心基礎)
“沒有測量,就沒有有效隔音”
1. 聲學測量:
使用聲級計(建議Type 1精度,如NTi Audio XL2)在設備正常運行狀態下,測量距離設備1米處的A計權聲壓級和倍頻程頻譜(重點關注63Hz-4kHz)。這能確定噪聲的總能量和主要頻率成分。
目的:識別是高頻噪音(如電機嘯叫)還是低頻噪音(如衝床振動),治理策略完全不同。
2. 降噪目標設定:
根據《工業企業噪聲衛生標準》(GBZ 2.2)和《工業企業廠界環境噪聲排放標準》(GB 12348),設定內部操作區目標(通常≤85dB)和廠界目標(晝間≤65dB)。
例如:一台105dB的空壓機,目標可設為內部75dB(降噪30dB)。
3. 空間與功能規劃:
測量設備尺寸,預留維護通道(≥0.8米)和散熱空間。
確定需求:是否需要觀察窗、防火門、防爆通風、設備散熱等特殊功能。
4. 方案設計與圖紙出具:
委托專業廠商(如常州聚元達)進行設計,出具包含結構圖、聲學計算書、材料清單和通風散熱模擬的完整方案。
步驟二:材料選擇與模塊預製

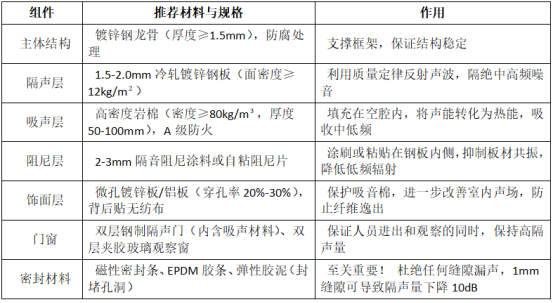

根據設計方案,在工廠內預製隔音房模塊。這是保證質量的關鍵。
步驟三:現場地基與減振處理
“隔振是工業隔音的靈魂”
1. 減振基礎(針對高振動設備如衝床、壓縮機):
在設備基礎下安裝彈簧減震器(固有頻率≤5Hz)或橡膠隔振墊。
或為整個隔音房製作浮築地板(先鋪橡膠隔振墊,再澆築混凝土平台),徹底阻斷振動通過地麵傳播。
步驟四:模塊化安裝與拚接
1. 框架搭建:將預製的鋼架結構在現場用螺栓拚接成型,確保平整穩固。
2. 牆板安裝:將複合好的牆板模塊依次安裝到框架上,板與板之間的接縫使用密封膠進行滿焊處理。
3. 門窗安裝:安裝隔聲門和觀察窗,重點調試門縫的密封性,確保閉合嚴密。
步驟五:通風散熱與管線密封
1. 消聲通風係統:
安裝阻抗複合式消聲器或迷宮式消聲器,其消聲量應≥25dB。
計算所需風量(一般按設備功率每kW需30-50m³/h估算),選擇低噪音風機。
2. 管線密封:
所有電纜、管道穿過隔音房的位置,必須使用彈性膠泥或密封膠進行完全封堵,這是最容易被忽略的漏聲點。
步驟六:調試與最終驗收
1. 運行調試:啟動設備和隔音房的通風係統,檢查溫升是否在允許範圍內(通常≤10℃)。
2. 性能驗收:
聘請具有CNAS資質的第三方檢測機構,依據 《聲學 建築和建築構件隔聲測量 第4部分:房間之間空氣聲隔聲的現場測量》GB/T 19889.4 進行現場測量,出具正式的 《插入損失(Insertion Loss)》 測試報告。
測量結果應達到或超過設計方案中的目標值。
二、關鍵注意事項與避坑指南
1. 低頻噪聲陷阱:對於衝床、壓縮機等設備,振動傳遞的能量占60%以上。僅做隔聲罩而不做減振基礎,效果會大打折扣。
2. 密封性致命傷:“隔音不隔音,關鍵看密封”。門縫、穿牆孔洞的任何遺漏都會導致前功盡棄。務必選用彈性好、耐老化的密封材料。
3. 散熱問題:必須根據設備發熱量精確計算通風需求。散熱不足會導致設備過熱停機,甚至引發火災風險。
4. 材料偷工減料:堅決要求供應商提供岩棉密度、鋼板厚度的檢測報告。低密度岩棉(如<48kg/m³)對低頻吸聲幾乎無效。
5. 忽略可維護性:設計時必須考慮設備檢修、更換模具的通道和空間,否則日後維護會極其困難。

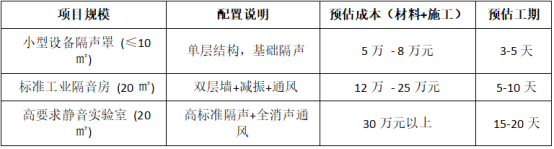

三、成本與時間估算(參考)
總結:成功搭建黃金法則
1. 設計先行:務必從精準的聲學測量和目標設定開始,拒絕“拍腦袋”設計。
2. 重振隔音:治理設備振動是工業隔音成功的一半。
3. 密封為王:將密封工藝視為生命線,嚴格監督施工細節。
4. 驗證說話:以第三方CNAS的現場檢測報告作為最終驗收依據,合同中明確性能不達標的處理方案。
最後建議:對於工業項目,強烈推薦選擇常州聚元達這類專注於工業隔音、提供模塊化解決方案的廠商。他們通常具備從設計、生產、安裝到售後的一體化服務能力,能有效保障最終效果和工期。
